实干担当,匠心筑誉!近日,山西建投安装集团以节点前置管控、装配式建造、精细化管理攻坚克难,多项工程实现提前履约、成本压降、品质创优,交出了一份掷地有声的答卷。
五凌电力夏县100MW风力发电项目
项目介绍
该项目规划安装18台单机容量5.6MW的风电机组,配套建设一座220kV升压站及相关附属设施。投运后,与等量火电相比,每年可节约标煤7.1万吨,减少二氧化碳排放18.8万吨,对优化区域能源结构、助力实现“双碳”目标具有重要意义。
履约亮点
面对异常降雨影响35天工期的挑战,项目团队实施关键节点前置管控,提前完成首台基础浇筑、首台吊装、全部基础浇筑等目标,节点履约率100%。
@西北工程公司
国家电投博野10万千瓦风电项目
项目介绍
该项目规划安装16台风电机组,配套建设一座220千伏升压站及4回35千伏集电线路等设施。投运后预计年均上网电量可达2.04亿千瓦时,将助力当地能源结构优化、保障电力安全稳定供应、实现地方经济社会可持续发展。
履约亮点
项目团队科学制定施工方案,全过程紧抓节点管控,在保证施工安全与质量的前提下稳步推进各项作业,较原定工期目标提前10天完成16台风机全容量并网。
@雄安工程公司
太原武宿零碳机场项目

项目介绍
该项目是国家民航“十四五”期间机场重点建设项目,投运后将为T3航站楼、综合交通中心等新建建筑物提供绿色冷、热源及光伏绿电,助力武宿机场成为我国首个实现全区域、全链条、全自主净零排放的千万级零碳枢纽机场。
履约亮点

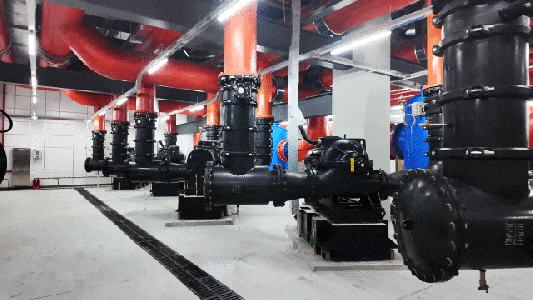

项目团队应用BIM+模块化装配式建造技术,对工艺管线、冷热源机组等进行工厂预制拆分,土建机电并行施工,压缩工期90天、节约成本24万元,在深基坑、地下水等复杂条件下实现当年开工、当年供热。
@第一工程公司
太原武宿机场三期
改扩建工程机电安装项目
项目介绍
该项目是山西省重点民生工程。T3航站楼面积40万平方米,投运后可满足服务年旅客吞吐量3200万人次的需求,对服务区域社会经济发展、建立综合交通枢纽和区域航空枢纽、助力区域旅游业蓬勃发展等方面有重要意义。
履约亮点
项目团队推行预制装配化施工,整体装配化率达80%,施工效率提升30%。其中,1#热力泵房采用全装配施工模式,仅用3天完成主管线安装,装配率96%。
@第一工程公司
国电大同输煤改造能力提升项目
项目介绍
该项目位于国电电力大同发电有限责任公司厂区内,施工内容涵盖输煤栈桥、输煤廊道、转运站等建设安装工程,投运后将大幅提升煤炭接卸与输送效能,有效减少污染物排放,赋能电厂绿色低碳转型。
履约亮点
项目团队统筹工序组织,实施错峰施工,提前40天完成二期卸煤沟屋顶及墙体修缮,打通煤接卸堵点。同时运用双机抬吊工艺,实现HM2栈桥大跨度钢桁架精准吊装。
@总承包工程公司
汾酒2030技改原酒产储能
扩建项目(一期)总承包消防工程
项目介绍
该项目是山西省级重点工程,集团施工内容包括厂区96万平方米的预警、灭火与疏散体系等消防工程,投运后对推动山西省白酒产业集聚发展、促进当地就业,助力区域经济高质量发展具有重要意义。
履约亮点
项目团队以多方协同管理为抓手,严守限额设计标准,优化防排烟管道隔热构造做法,节约成本约14万元,提前15天完成该分部工程节点。
@项目管控中心
下一步,集团将持续锚定关键节点,严守安全质量底线,以精工筑誉、以实绩作答,在服务山西转型发展大局中持续贡献山安力量!
